河北易縣抽蓄電站地下廠房主體結構混凝土全部澆筑完成 |
|
|
|
|

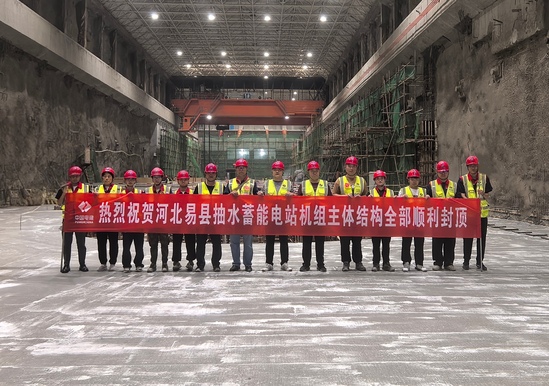

9月6日,河北易縣抽水蓄能電站工程迎來關鍵建設節點——地下廠房4號機組發電機層混凝土順利澆筑封頂。這標志著該電站地下廠房1至4號機組混凝土主體結構全部完工,工程建設正式由土建施工全面轉入機組安裝與調試階段,為實現如期投產發電目標奠定了堅實基礎。 河北易縣抽水蓄能電站總裝機容量1200兆瓦,共安裝4臺單機容量300兆瓦的立軸單級混流式水泵水輪機-發電電動機組,機組間距25.5米。主機間結構共分五層,自下而上分別為尾水管層、蝸殼層、水輪機層、母線層和發電機層。電站投運后,將以500千伏線路接入河北南部電網,主要承擔調峰、填谷、調頻、調相和事故備用等重要功能,對優化區域能源結構、提高清潔能源消納能力、服務“雙碳”目標具有顯著意義。 自2024年1月13日地下廠房首倉混凝土澆筑以來,面對工期緊迫、作業交叉復雜、技術標準高等挑戰,項目部設立專項領導小組,通過推行精細化管理、強化技術創新、優化工藝流程等措施,逐一攻克施工難點,嚴格恪守規范要求,切實保障了工程安全、質量與進度,實現在首臺機組啟動前全面完成地下廠房土建主體澆筑的節點目標。 地下廠房主體結構混凝土全部完工,成為易縣抽水蓄能電站建設的重要里程碑。項目部表示,后續將繼續秉持精益求精、攻堅克難的作風,全力推進機組安裝與調試等各項工作,確保電站高質量按期投運,為保障區域能源安全和推動綠色低碳發展貢獻力量。 |
|
|
|
